ipolog 4 Workspace Planning Adventure - 2.2 Workingpoint anlegen & Gantt updaten

Notice: This article is currently only available in German. You are seeing a fallback version of the German article. Open original German article
Workspace Planning Adventure Materialplanung Material Planning

Nachdem Sie sich den Arbeitsauflauf in der Simulation angeschaut haben, haben Sie festgestellt, dass noch einige Unstimmigkeiten herrschen. Sie entscheiden deshalb, die Arbeitsprozesse zu optimieren bzw. die Werker zu entlasten.

Öffnen Sie den Layout Editor LayoutEdtior.png und navigieren Sie zu dem Werkzeugwagen (Tool trolley), den Sie in Aufgabe 1.2 auf Station_26 abgestellt haben.

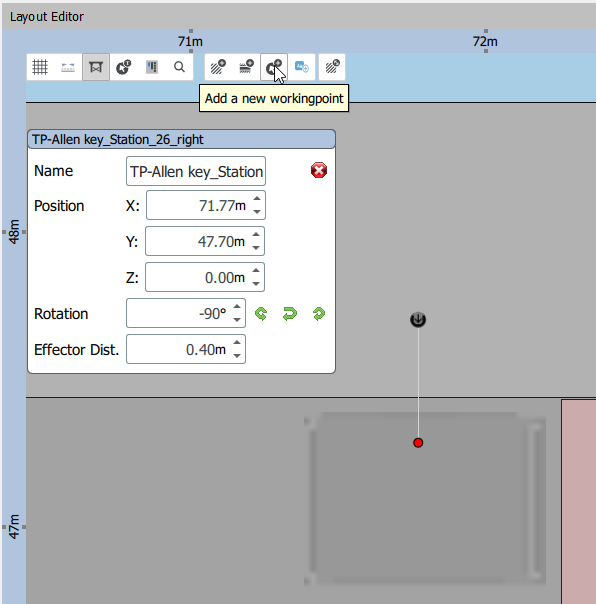

Verschieben und rotieren Sie diesen so, dass er in Richtung des Förderbands zeigt und an der Kante der Materialfläche steht, um den Werkern den Zugang zu erleichtern. Erstellen Sie daraufhin einen neuen Workingpoint über den Button "Add a new workingpoint":

Benennen Sie diesen mit "TP-Allen key_Station_26_right" und rotieren Sie Ihn über das Eingabefeld "Rotation" bzw. die grünen Pfeile daneben. Dort wird der Werker sein Werkzeug abholen.

Öffnen Sie nun das Modul "Assembly Process Editor" AssemblyProcessEditor.png und filtern Sie die Station nach "Station_26" sowie der Description "fasten Alarm system":

Um zu filtern, klicken Sie auf den Pfeil neben einem Spaltentitel und wählen Sie per Checkbox aus, nach welchen Inhalten Sie filtern möchten.

Wählen Sie nun beide Prozesse aus, öffnen Sie den Reiter "Tools" und weisen Sie beiden dort vorhandenen Werkzeugen über den Button "select pickpoint" den von Ihnen erstellten Workingpoint "TP-Allen key_Station_26_right" zu:

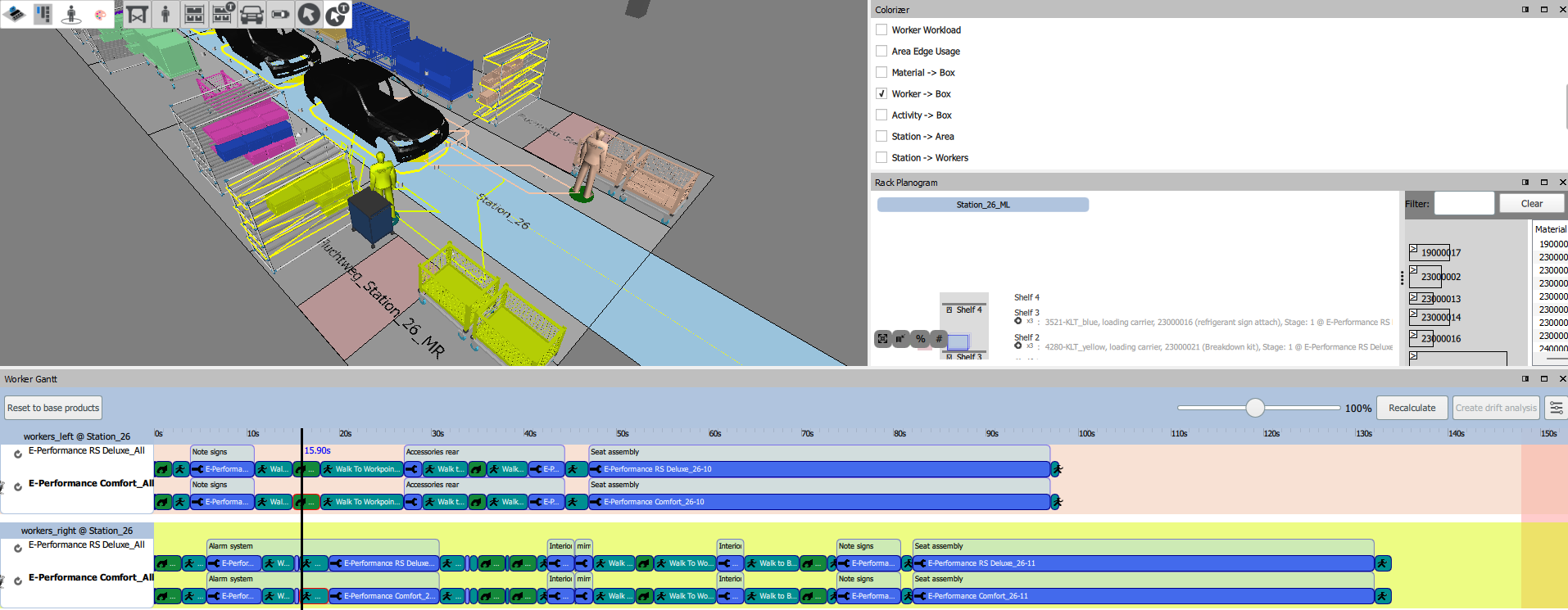

Im Worker Gantt muss nun noch "Recalculate" ausgewählt werden, um die Änderungen in der Simulation wirksam zu machen:

Nun sind die Werkzeuge nicht mehr so weit entfernt und die Werker an Station_26 können effizienter ihrer Arbeit nachgehen. Allerdings scheinen die Werker immer noch unnötig lange Laufwege zu nehmen - Sie beschließen also, der Sache noch etwas genauer auf den Grund zu gehen.

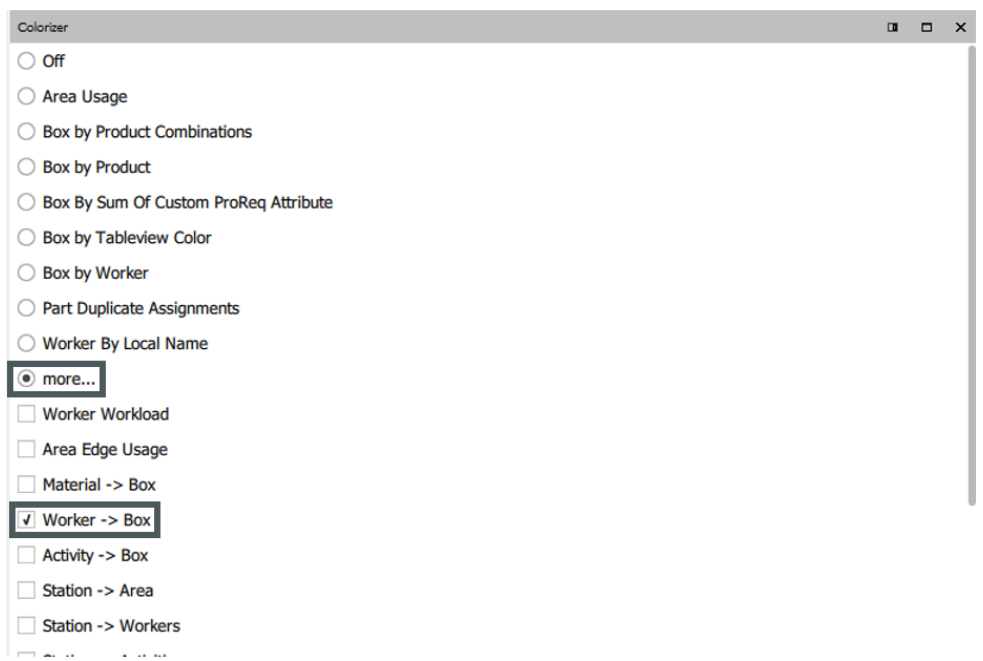

Öffnen Sie zunächst den Colorizer Colorizer.png und wählen Sie "more..." und danach "Worker -> Box" aus:


So wird der Laufweg der Werker zu deren zugewiesenen Materialbehältern angezeigt.

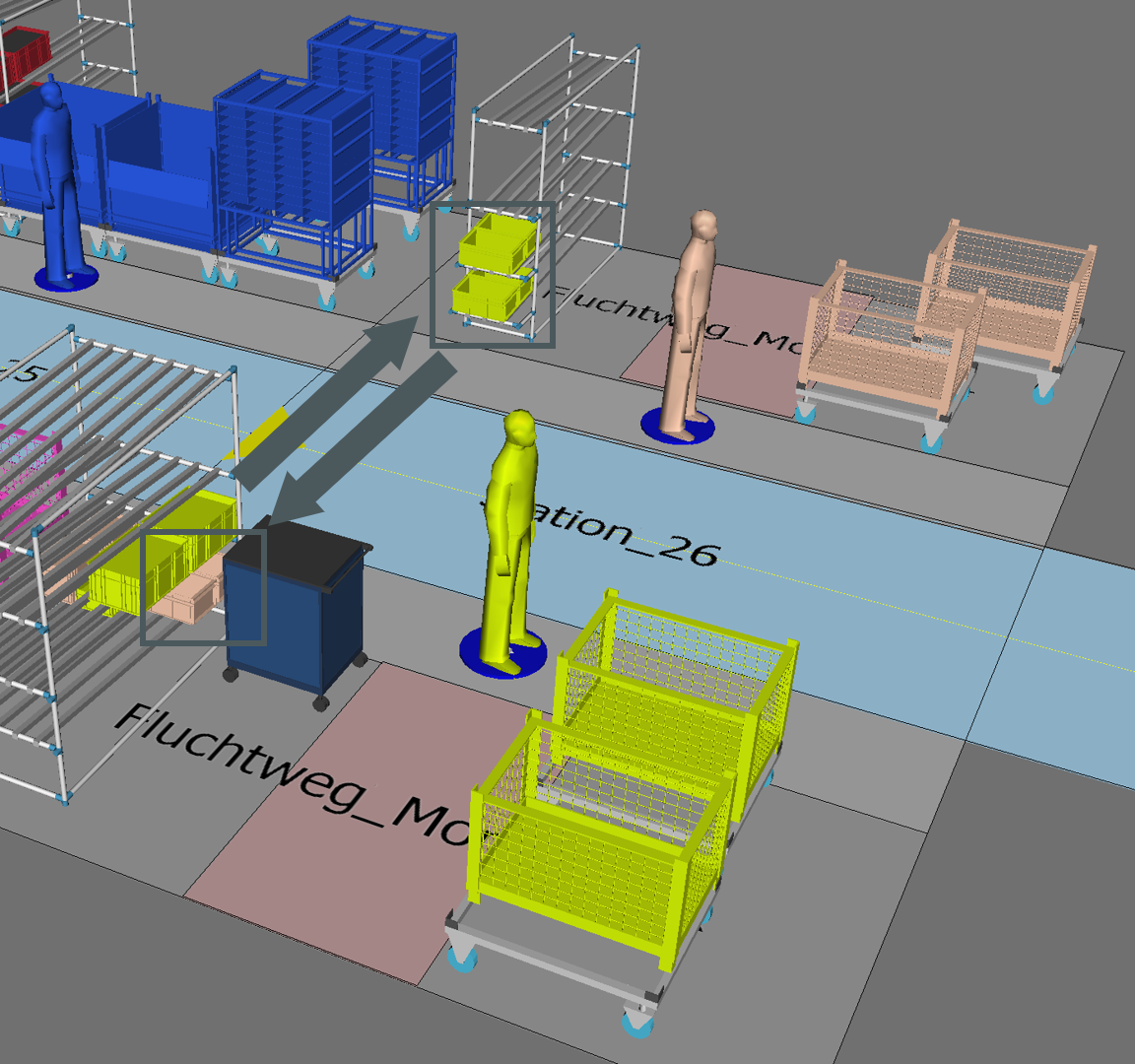

Sie erkennen, dass das Material auf Station_26 teilweise auf der falschen Seite liegt:


Ordnen Sie das Material für den jeweiligen Werker den richtigen Regalen zu, um die Laufwege zu verkürzen. Wählen Sie dafür beide Regale in der 3D-Ansicht aus und tauschen Sie die eingefärbten Behälter im Rack Planogram RackPlanogram.png.

Nachdem Sie die Behälter in die richtigen Regale geräumt haben, berechnen Sie das Werker Gantt erneut neu und vergewissern Sie sich, dass die Zuordnung nun stimmt:


mceclip0.png Speichern Sie Ihren Fortschritt.
