Erzeugung Dummy Bereitstellanforderungen aus dem Logistischen Mengengerüst

transporte auftragsmanagement requirements Bereitstellanforderungen erzeugen

Im Folgenden wird erklärt, welche Vorbedingungen vorliegen müssen, damit Dummy Bereitstellanforderungen (Verbrauchszeitpunkte) erzeugt werden können:

Folgende Vorbedingungen sind erfüllt:

  1. Ressourcen im Modul Projektkonfiguration / Submodul Ressourcenmanagement sind importiert.
  2. Schichtplan (bzw. Schichtpläne) im Modul Projektkonfiguration / Submodul Schichtplan Verwaltung sind importiert.
  3. Das Logistische Mengengerüst (LMG) im Modul Projektkonfiguration / Submodul Logistisches Mengengerüst ist importiert und gespeichert.
  4. Ein gültiges Layout im Modul Layoutplanung / Submodul Layouteditor ist importiert und gespeichert.
  5. im Modul Projektkonfiguration / Submodul Produktionsdaten sind folgende Vorbedingungen erfüllt:
  6. Start der Produktion ist eingetragen
  7. Schichtplan ist ausgewählt
  8. Produkte pro Tag oder Taktzeit sind eingegeben

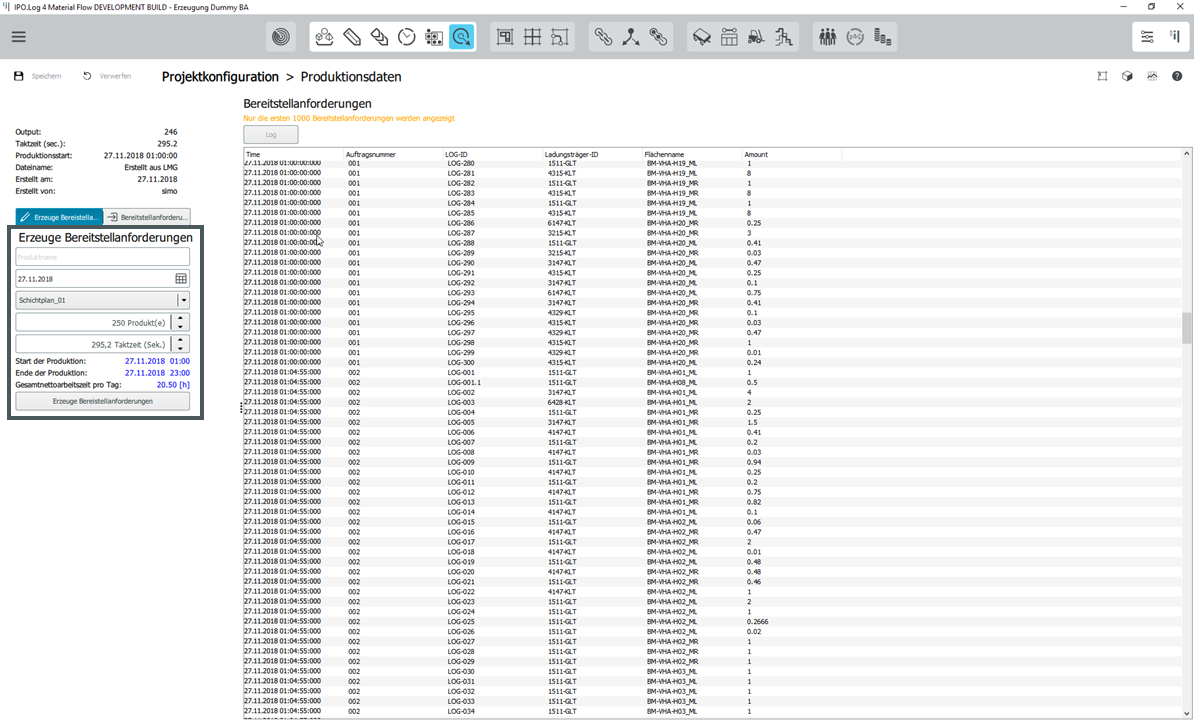

Klicken Sie anschließend auf den Button "Erzeuge Bereitstellanforderungen", so werden folgende Werte in die Tabelle rechts neben den Eingabefeldern eingetragen:

  1. Verbrauchszeitpunkt (engl. Time): Die ersten Verbräuche entstehen zu Schichtbeginn, wenn die Produktion ihre Arbeit aufnimmt. Aktuell wird davon ausgegangen, dass sich Produkte auf den Stationen der Endmontage befinden.
  2. Auftragsnummer (engl. Ordernumber): Wenn Sie im Feld Produktname einen Wert eingetragen haben, so wird für die Auftragsnummer dieser Wert übernommen und inkrementiert (z.B. IPO_001, IPO_002 etc.)
  3. LOG-ID: Die LOG-ID entspricht einer Zeile eines importierten Logistischen Mengengerüsts.
  4. Ladungsträger-ID (engl. Load Carrier ID): Die Ladungsträger-ID beschreibt den Anlieferbehälter an die letzte Senke des Materialflusses (z.B. es wird ein 1511-GLT in der Endmontage bereitgestellt).
  5. Flächenname (engl. Area): ist die Fläche, auf die das anzuliefernde Teil bereitgestellt wird.
  6. Menge (engl. Amount): entspricht der Verbrauchsmenge, die in Abhängigkeit der Teile pro Produkt und der Verbaurate berechnet wird.

Die Berechnung der Verbrauchszeitpunkte für die nächsten Produktionsaufträge und jedes Teil aus dem importierten LMG wird wie folgt berechnet:

Verbrauchszeitpunkt = Schichtbeginn + berechnete Taktzeit.

Die Bereitstellanforderungen gemeinsam mit den Lagerparamtern aus der Versorgungskette (Wiederbeschaffungsmenge, Anfangsbestand, Meldebestand und Sicherheitsbestand) dienen als Voraussetzung zur Berechnung von Transportaufträgen.
